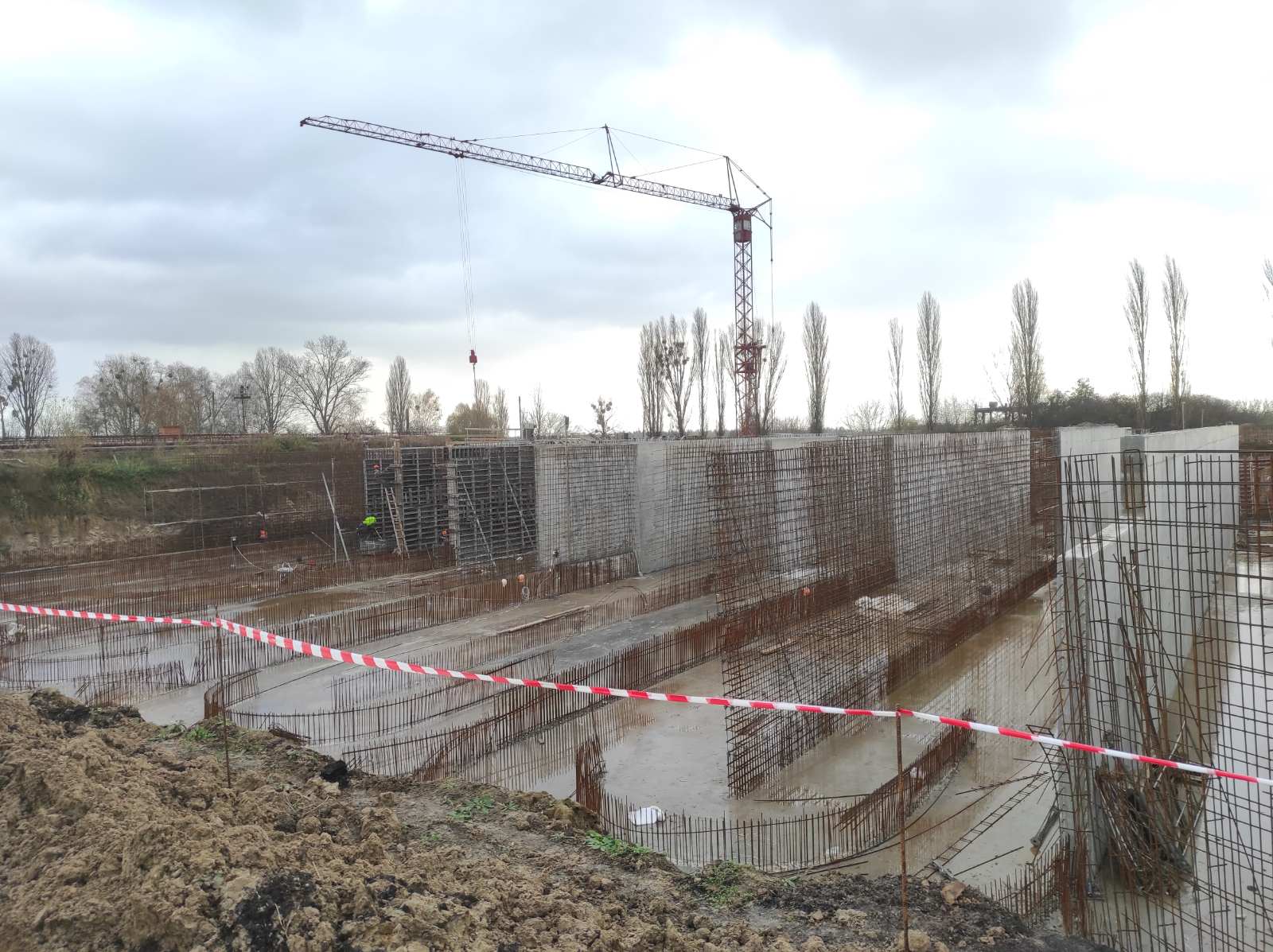

У Житомирі вперше проходить реконструкція очисних споруд каналізації. Наразі на будівництві задіяно 73 працівники, працює 9 одиниць техніки. Менше ніж за рік від початку зведення станції вдалося повністю завершити роботи з будівництва гравітаційного мулоущільнювача, який уже пройшов випробування на герметичність. В активній фазі зведення серця очисних споруд каналізації — аеротенків, виконано бетонування стін і мулового приямку вторинного відстійника. Наразі працівники проводять роботи із вичистки арматурних стержнів від бетонного молочка та іржі, готуються до армування плити.

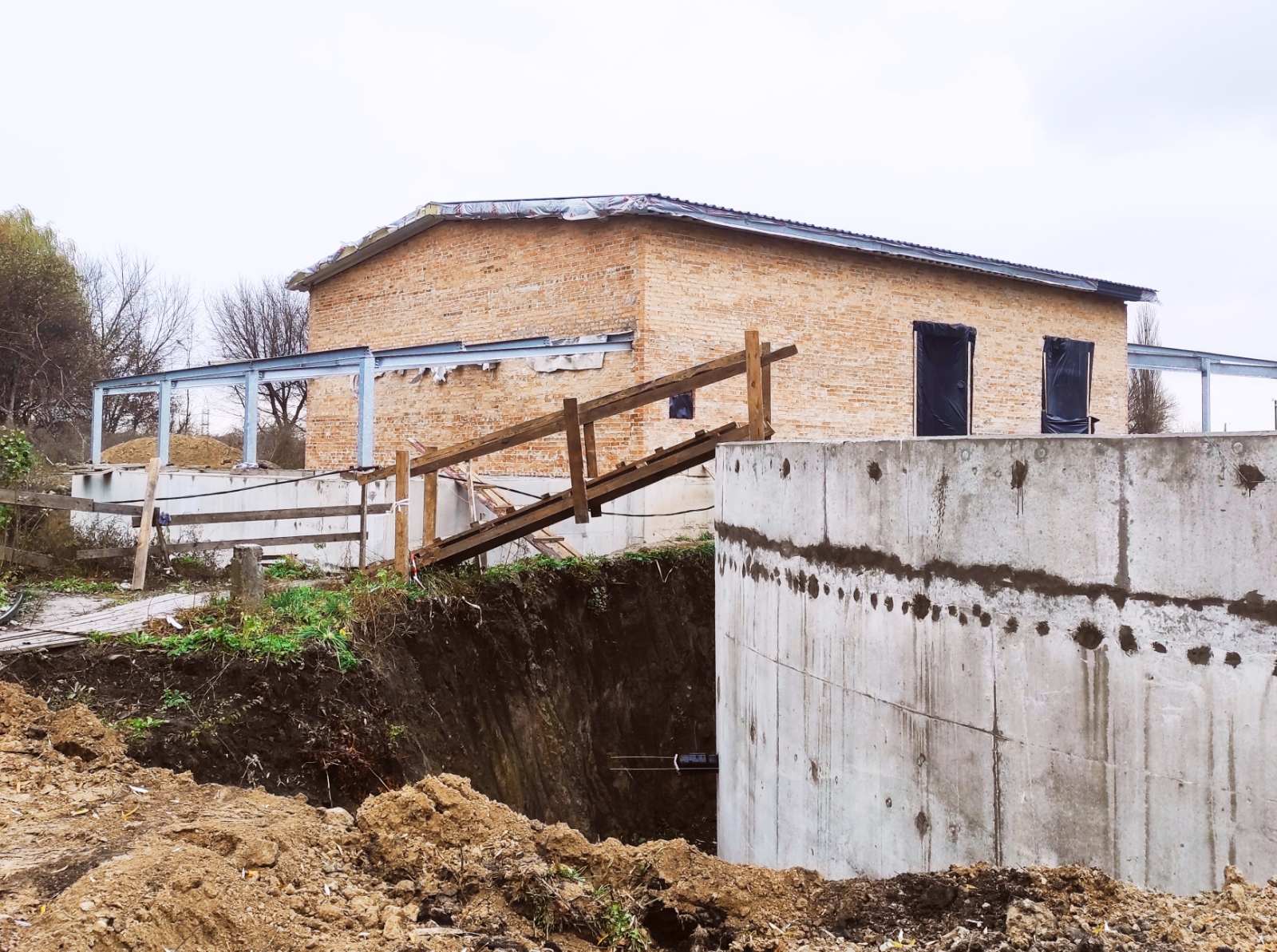

На 90% виконані бетонні роботи на господарській будівлі для повітродувок, на 60% — кладка. Цегляна кладка будівлі решіток завершена на 100%, закінчено монтаж покрівлі та проведено штукатурні роботи.

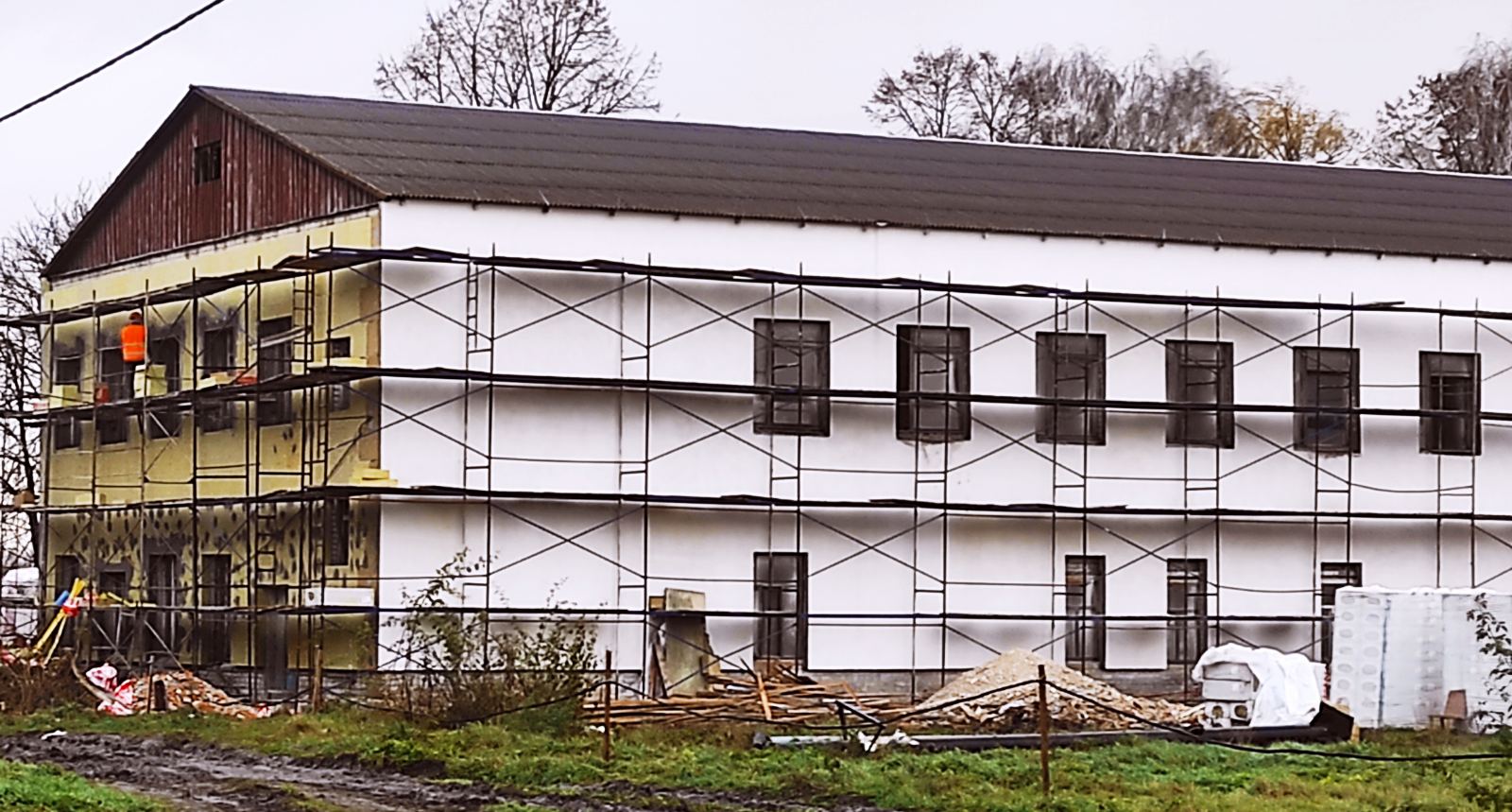

Тривають роботи з утеплення адмінбудівлі та приміщення лабораторії.

Нові очисні споруди каналізації планується ввести в експлуатації у 2022 році.
